Freitag, 28. März 2014

Haus steht!!!

Ich weiß nicht recht wo ich anfangen soll....

Tag 1: ich bin um 5 Uhr 30 bereits auf Baustelle, Kaffee aufgesetzt und Kamera aufgestellt 25 Minuten später kam das Montageteam - man waren die froh, dass es Kaffee gab!!!
Es ging sofort los, Werkzeuge wurden kaum ausgepackt, da kam schon der Autokran und der erster LKW hinterher!!! Um 11 Uhr stand das Erdgeschoss und um 19 Uhr wurden die ersten Pfetten gesetzt.
Feierabend - ein Bierchen und ab ins Bett.

Tag 2: Dach, Gaube und Dachrinnen sind dran. Mann hat das Gefühl, dass es nichts Forwards geht, doch es sind die Kleinigkeiten, die aufhalten - die Jungs sind wirklich gut und kennen ihr Handwerk!!!

Tag 3: Freitag!!! Ich musste heute arbeiten und die Jungs sind bereits um 11 Uhr nach Hause aufgebrochen - die kommen am Montag wieder und machen den Rest fertig - es fehlt nicht mehr viel.
Heute war der Bauleiter da und wir haben die Abnahme gemacht - es ist alles gut bis auf ein Fenster - der muss samt Rahmen ausgetauscht werden.
Ich habe heute bereits mit der Elektrik im Keller/Garage angefangen.

Anbei sind ein paar Bilder:

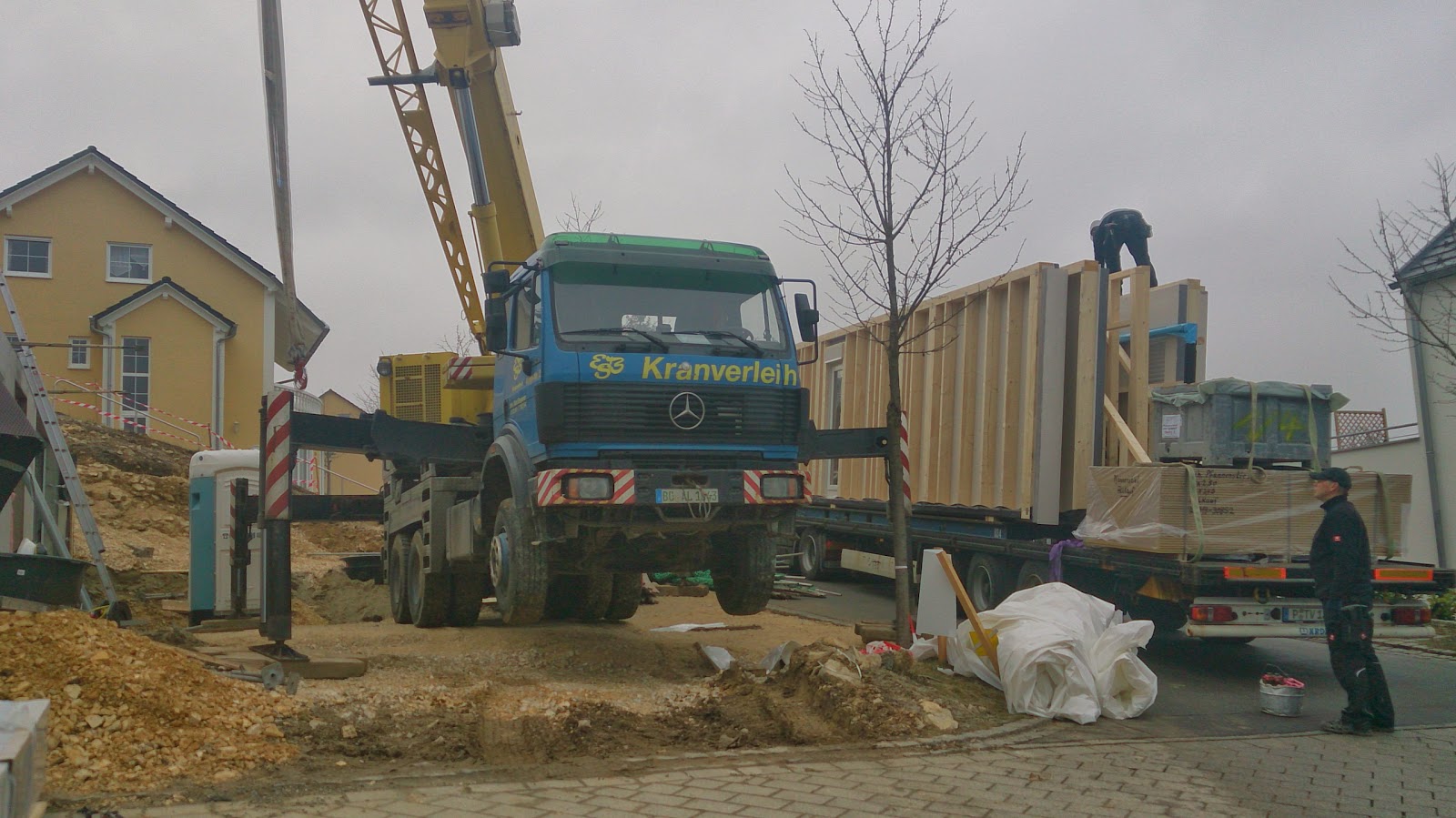

                                                                  TAG 1







                                                                              TAG 2





                                                                       TAG 3



Mittwoch, 19. März 2014

Keller isolieren und dämmen

Vier Tage und der Keller ist isoliert und gedämmt!!!
Wir haben uns nicht, wie viele andere, für die Bitumendickbeschichtung entschieden, sondern für eine Bitumenfreie Beschichtung namens "Bentoment" - ist einiges teurerer, doch wenn man berücksichtigt, dass der Verbrauch gerademal bei der Hälfte liegt kommt man auf das gleiche Geld! Dafür ist die Verarbeitung wesentlich angenehmer! In zwei Tagen habe ich 90 m² beschichtet und ich habe es noch nie gemacht!
Danach machten wir uns an die Dämmung: ein Tag ist nur auf den Sockel und die erste Reihe drauf gegangen(säge, sägen und .... sägen) - man, war ich fertig! Doch am darauf folgendem Tag ging es sehr gut - es wurden 90 m² gedämmt, Lichtschächte kamen drauf und das Noppen-bahn!

An dieser Stelle muss ich ehrlich sagen: " bin ich froh,dass ich von Anfang an zum Baustoffhandel Stark gegangen bin! Beste Beratung, freundliche Menschen und Kompetenz ohne Ende!"

Am Montag kam schon der Tiefbauer und hat mich im Geschäft angerufen - er kann nicht anfangen!!!
Ich hatte keine Kernlochbohrungen gemacht! Also, alles liegen lassen, Kernlochbohrer ausleihen und ab auf die Baustelle! An der Baustelle angekommen ist mir aufgefallen, dass ich den Ringerder auch vergessen hatte - Gott sei dank gibt es bereits erwähnten Baustoffhandel!

Heute ist Mittwoch: Keller ist fast verfüllt, Wasser und Strom sind auch bereits im Haus drin, Abwasser verlegt, Regenwassertonne angeschlossen und verbuddelt! Morgen kommt noch der Gasanschluss und der Rest wird verfüllt.

Wenn ich heute auf die vergangenen Tage rück blicke, muss ich doch sagen: " Es hat funktioniert!!!"

Dienstag, 11. März 2014

Keller, Küche und viel mehr....

Heute schreiben wir den 11.03.14...
es ist viel passiert!

Unser Keller steht bereits seit Freitag, 07.03.14 !!!


Gestern waren wir in Brilon bei der Küchenbemusterung: wenn man die Bemusterung beim Mobo Wurtz und die im Brilon vergleichen darf, dann kann sagen:"Im Heinsberg die Familienfreundlichkeit GROß geschrieben wird!"
Unsere Empfehlung an alle die hinfahren wollen - lasst die Kindern, wenn es geht, zu Hause!
Und sonst wurde nichts zum unserem Termin vorbereitet. Der Berater war nett und freundlich. Doch wenn man, so wie wir, 5 Stunden Einfahrt hinter sich hat, möchte man gleich beginnen und wieder nach Hause fahren. Nichts da!!! Wir dürften erst ca. 30-40 Minuten warten bis der Berater kam, danach hat er
ca. 1 Stunde gebraucht bis Grundriss der Küche im PC war, erst dann ging es an die Planung! Und 1,5 Stunde danach, waren wir fertig. Fazit: längere Wartezeiten, als die Planung selbst - geht, in unseren Augen, überhaupt nicht.

Ab Morgen wollen wir mit der Dämmung anfangen.
